1条500千伏线路、4条220千伏线路、6条110千伏线路、6条35千伏线路、14条10千伏线路均未恢复,正在紧张抢修过程中。除了已经统计的0.86万户用户由于房屋被毁,无法恢复送电外,剩余未恢复的696个台区、5.11万户用户正在积极抢修恢复中。

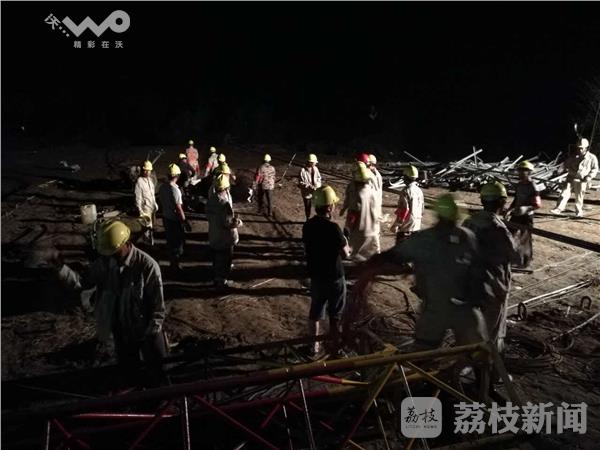

拆除受损铁塔 电力恢复难度最大的一项工程

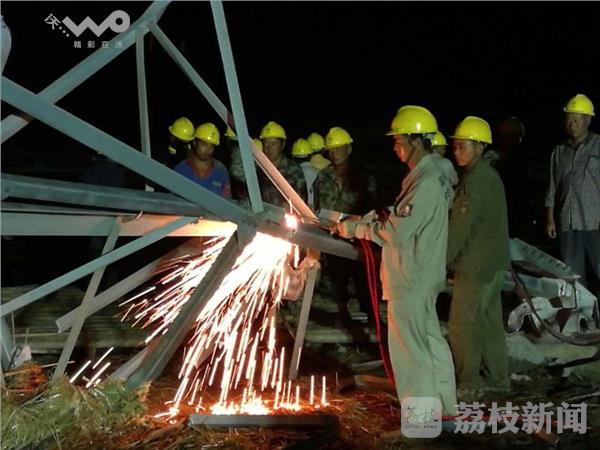

晚上8时42分开始,由省送变电公司负责拆除受损铁搭,以便尽快恢复供电,保障电网运行安全。这将是本次阜宁电力恢复工作中最关键,也是难度最大的一项工程。目前,经过有效调配,组塔架线设备早已全部运抵现场,这座受损铁搭位于水塘之中,抢修人员用竹子搭建起工作平台,提高工作效率。据王永刚介绍,这已经不是他们第一次参与由于天气灾害引起的抢修工作了,这次派遣的400多名电工都是经营丰富的作战精兵,有不少人参与过08年雪灾,浙江湖南等地的电力抢修工作。而此次救援难度最大的是时间紧,毕竟牵涉到数万灾民的用电情况,救援形式刻不容缓,如果不是暴雨收工的时间还要再晚一会儿。
